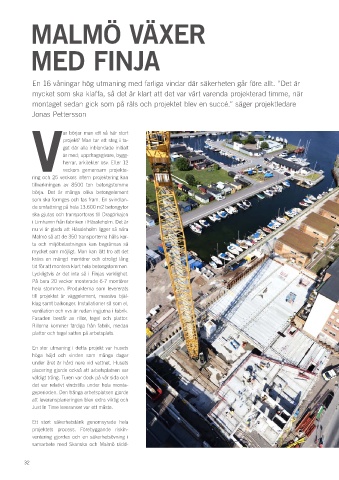

MALMÖ VÄXER




            MED FINJA





            En 16 våningar hög utmaning med farliga vindar där säkerheten går före allt. ”Det är

            mycket som ska klaffa, så det är klart att det var värt varenda projekterad timme, när
            montaget sedan gick som på räls och projektet blev en succé.” säger projektledare
            Jonas Pettersson


                       ar börjar man ett så här stort
                       projekt? Man tar ett steg i ta-
                       get där alla inblandade initialt
                       är med; uppdragsgivare, bygg-
                       herrar, arkitekter osv. Efter 12
            Vveckors gemensam  projekte-
            ring och 25 veckors intern projekte ring kan
            tillverkningen av 8500 ton betong stomme
            börja. Det är många olika beton gelement
            som ska formges och tas fram. En svindlan-
            de omfattning på hela 13.600 m2 betongytor
            ska gjutas och transporteras till Dragörkajen
            i Limhamn från fabriken i Häss leholm. Det är
            nu vi är glada att Hässleholm ligger så nära
            Malmö så att de 350 transporterna hålls kor-
            ta och miljöbelastningen kan begränsas så
            mycket som möjligt. Man kan lätt tro att det
            krävs en mängd montörer och otroligt lång
            tid för att montera klart hela betongstommen.
            Lyckligtvis är det inte så i Finjas verklighet.
            På bara 20 veckor monterade 6-7 montörer
            hela stommen. Produkterna  som levererats
            till projektet är väggelement, massiva bjäl-
            klag samt balkonger. Installationer så som el,
            ventilation och vvs är redan ingjutna i fabrik.
            Fasaden består av rillor, tegel  och  plattor.
            Rillorna kommer färdiga från fabrik, medan
            plattor och tegel sattes på arbetsplats.


            En stor utmaning i detta projekt var husets
            höga höjd och vinden som många dagar
            under året är hård nere vid vattnet. Husets
            placering gjorde också att arbetsplatsen var
            väldigt trång. Turen var dock på vår sida och
            det var relativt vindstilla under hela monta-
            geperioden. Den trånga arbetsplatsen gjorde
            att leveransplaneringen blev extra viktig och
            Just In Time leveranser var ett måste.

            Ett stort säkerhetstänk genomsyrade hela
            projektets process. Förebyggande riskin-
            ventering gjordes och en säkerhetsövning i
            samarbete  med  Skanska  och Malmö  rädd-
